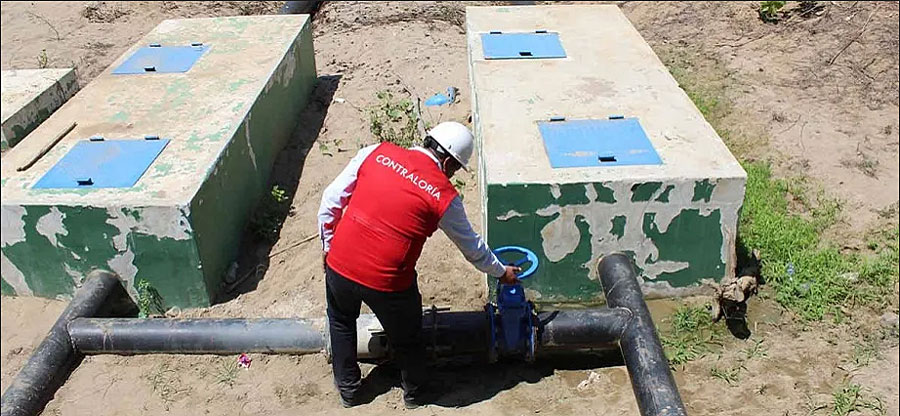

La Contraloría General de la República reveló irregularidades en la obra de ampliación del servicio de agua para riego del sector Higuerón Alto, en el distrito de San Jacinto de la provincia de Tumbes a cargo del Proyecto Especial Binacional Puyango Tumbes (PEBPT), por un monto mayor a los S/ 6 millones y que comenzó el 25 de setiembre del 2020, con un plazo inicial de 150 días.
En un primer punto, de acuerdo al Informe de Control Específico N.º 23714-2023-CG/GRTB-SCE, al inicio del plazo el director de infraestructura agraria y riego e inspector de la entidad aprobaron el calendario de avance de obra, pese a que el cronograma de pagos no fue elaborado en función a la programación de ejecución de los trabajos, situación que no permitió controlar su correcto avance.
En otro sentido, se constató que dos días antes de finalizar el plazo de ejecución, 19 de febrero del 2021, el director de la dirección de infraestructura agraria, el profesional de seguimiento y monitoreo y el ingeniero mecánico contratado por la entidad para el monitoreo de la obra, junto al contratista y supervisor, firmaron la suspensión de plazo, argumentando demora por parte de un proveedor en la entrega de equipos importados a causa de la COVID 19, pese a los retrasos injustificados del contratista debido a la no ejecución de las partidas programadas y aprobadas por la entidad.
Dichos aparatos eran para bombear agua para riego desde la cámara de bombeo. Es así que se evidenció que la cotización fue enviada el 6 de noviembre y recién se concretó el 30 del mismo mes. Cabe resaltar que los funcionarios tenían conocimiento de los retrasos injustificados que se venían dando y que la causal citada en la suspensión protegió la no ejecución a tiempo la partida del componente mecánico que correspondía a la instalación de las electrobombas para la captación de agua, hasta esa fecha se pagaron cinco valorizaciones.
Al respecto, la comisión de control advirtió que para el pago de la primera valorización solo se realizaron trabajos en el sistema de tubería de impulsión/descarga, pero según cronograma debieron ejecutarse también avances en la caseta de bombeo, componentes mecánico y eléctrico, sistema de utilización en media tensión, obras de arte, situación que continuó suscitándose en la segunda valorización.
Según el cuaderno de obra, los trabajos culminaron el 12 de agosto del 2021, 171 días posteriores a su fecha de término. Las acciones de los trabajadores de la entidad impidieron se cobre la penalidad máxima, generando un perjuicio económico de S/ 651,272.33 sumado al incremento en los gastos de supervisión por la ampliación de plazo otorgada de 20 días, por un monto de S/ 19,450.29. En total, se perjudicó al PEBPT con S/ 670,722 62.
Tras las irregularidades determinadas, se identificaron a tres funcionarios con presunta responsabilidad, dos bajo el ámbito penal y tres a cargo del proceso administrativo de la entidad.
