La Contraloría General de la República reveló un perjuicio por S/ 1´562,523 en la Municipalidad Distrital de Paucas en la provincia de Huari, a consecuencia del pago de valorizaciones de la primera y segunda etapa de la obra de creación de la represa de la laguna Jatun Jumur en el centro poblado de Viscas, a pesar de que algunas partidas no se ejecutaron de acuerdo a lo requerido en el expediente técnico, lo que ocasionó su deterioro prematuro.
La obra se ejecutó en dos etapas entre noviembre del 2019 y enero del 2021 con un presupuesto total de S/ 5 337 789 y un plazo de 180 días. Actualmente, la represa muestra grietas y fisuras, lo que ha debilitado la estructura y representa un riesgo alto de aluvión frente a su posible colapso.
Cinco exfuncionarios y servidores públicos tendrían presunta responsabilidad penal y administrativa por lo que el informe fue derivado a la Procuraduría Pública Especializada en Delitos de Corrupción de Áncash y al alcalde de la comuna distrital para que, en el marco de sus facultades, inicien las acciones que correspondan.
Según el informe de Auditoría de Cumplimiento N°076-2023-2-0338, cuyo periodo de evaluación es del 28 de noviembre del 2019 al 19 de enero del 2021, durante la ejecución de las dos etapas de la obra, la entidad pagó valorizaciones pese a que las partidas de concreto para el cuerpo de la presa no fueron ejecutadas de acuerdo a lo establecido en el expediente técnico. Además, la primera etapa fue recepcionada por la Municipalidad Distrital a pesar de que las especificaciones técnicas de cinco alcantarillas no correspondían a lo previsto en los estudios.
Cabe precisar que, durante la ejecución de la primera etapa, la entidad aprobó cuatro valorizaciones. No obstante, en la tercera valorización no obran el diseño de mezclas, ensayos y pruebas. También se advirtió que, en la segunda etapa, la empresa reportó la ejecución al 100% de la partida de cuerpo de presa, a pesar de que no aplicó el aditivo impermeabilizante fundamental para prevenir el filtro de agua y garantizar la vida útil de la estructura.

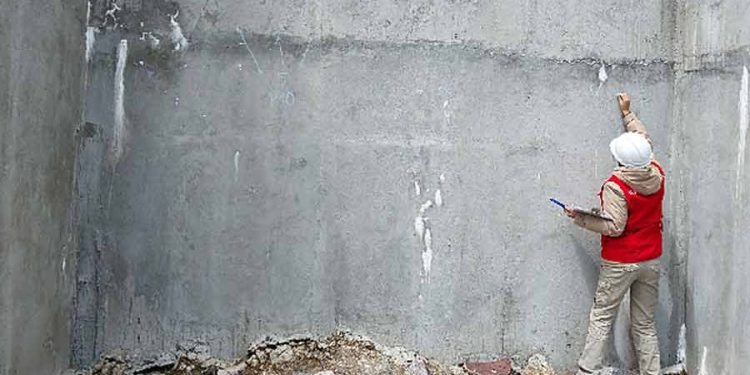

Durante las diversas inspecciones realizadas por la comisión de control durante el 2023, es decir a dos años y medio de iniciar su funcionamiento, la estructura hidráulica presenta problemas de filtración a través de fisuras y rajaduras. Asimismo, se observa desprendimiento de juntas y sellos elastoméricos (en las tuberías) a largo de los paños de la represa, lo que ha desencadenado su debilitamiento, aun cuando según el expediente técnico, la proyección de vida útil de la obra era de 75 años.
Estos hechos no fueron advertidos por la supervisión por lo que la obra se recepcionó sin observaciones. Actualmente, la represa viene operando sin que la Municipalidad Provincial de Paucas haya designado a un responsable.
También se evidenció que, en el 2020, el Comité de Selección de la Licitación Pública N° 01-2020-MDP/CS-Primera Convocatoria, no admitió la oferta de uno de los postores para ejecutar la segunda etapa de la obra, sin argumentos justificados y entregó la buena pro, por aproximadamente S/ 2 millones a un consorcio que no cumplía con los requisitos de calificación y cuya oferta económica era más elevada que la propuesta desestimada.
