Cajamarca: Contraloría detecta casi S/ 7 millones de perjuicio en ejecución de carretera

by Construccion y Vivienda
12 de julio de 2021
in Infraestructura
0

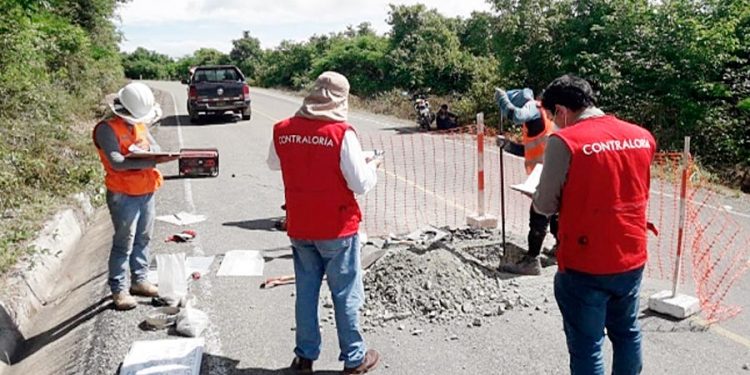

Cajamarca: Contraloría detecta casi S/ 7 millones de perjuicio en ejecución de carretera

La Contraloría General detectó un perjuicio económico de S/ 6.8 millones en la ejecución del “Mejoramiento de la carretera San Ignacio-Rumipite, Tramo I Cruce Tamborapa-La Coipa”, ocurrido en la gestión anterior de la Municipalidad Distrital de La Coipa – Cajamarca, debido a la deficiente ejecución de la obra, pago repetido de partidas y la aprobación de adicional de obra con precios incrementados.



En el Informe de Auditoria de Cumplimiento N° 10377-2021-CG/GRCA-AC, que comprende el periodo del 1 de setiembre de 2015 al 31 de diciembre de 2018, se  identificó la presunta responsabilidad penal, civil y/o administrativa de 10 ex funcionarios del municipio.

La comisión auditora evidenció que el expediente técnico fue aprobado con partidas sobredimensionadas relacionadas a la construcción de cunetas de tipo I – sub partida concreto, las que fueron ejecutadas con un mayor costo y que ocasionó un perjuicio económico de S/ 831,031.

Tampoco se cauteló la vigencia de la garantía de adelanto directo (Carta Fianza), la que se anuló mucho antes de su fecha de vencimiento, generando que la obra se haya quedado sin respaldo financiero, y posteriormente se aceptó una carta fianza carente de autenticidad. Asimismo, se autorizó el pago de tramos ya pagados correspondientes a la partida: “Construcción de cunetas tipo I”, ocasionando un perjuicio económico equivalente a S/ 153,487.

La comisión de control también evidenció que el supervisor de obra y funcionarios no verificaron la correcta ejecución de la carretera, la cual presenta deterioro prematuro por el incumplimiento de exigencias contractuales en las labores de compactación, lo que ocasionó un perjuicio económico ascendente a más de S/ 4 millones.

Finalmente, la entidad no observó la falta de integrantes del equipo técnico, ni el reemplazo del especialista de suelos por otro profesional que no reunía el perfil. Dicha situación generó pérdidas a la entidad por un monto de S/ 949,480 debido a que no se aplicó la penalidad, ni deducción de gastos generales.

Related Posts

Impulsan Tercer Grupo de Aeropuertos vía APP con inversión de US$ 220 millones

Impulsan Tercer Grupo de Aeropuertos vía APP con inversión de US$ 220 millones

19 de enero de 2026
Cusco: Destinan más de US$ 1 millón para estudios de preinversión de dos carreteras en la IIRSA Sur

Cusco: Destinan más de US$ 1 millón para estudios de preinversión de dos carreteras en la IIRSA Sur

19 de enero de 2026

+ EMPRESAS Y PRODUCTOS

  • Cuaderno Técnico 2025
  • Krings
  • Megaflex Perú
  • Molecor
  • Oz Perú
  • Peri Perú
  • Publicidad

Av. Horacio Urteaga 1474 Of. 303 - Jesús María-Lima-Perú
Tel: (511) 954.522.538 Whatsapp: +51 954.522.538
construccionyvivienda@gmail.com
  • Inicio
  • Suscríbete
  • Publicidad
  • Contacto
  • Cuaderno Técnico 2025

© 2025 Por: NeoMedia 360

No Result
View All Result
  • Cuaderno Técnico 2025
  • Periódico Construcción y Vivienda
  • Revista Agua y Saneamiento
  • Revista Proyecta
  • + Noticias
    • Infraestructura
    • Inmobiliaria
    • Ingeniería
    • Arquitectura
    • Tecnología
    • Punto de vista
  • Empresas y Productos
  • Publicidad
  • Contacto
  • Suscríbete

© 2025 Por: NeoMedia 360
