• Inicio
  • Suscríbete
  • Publicidad
  • Contacto
Sin resultados
Ver todos los resultados
  • Periódico Construcción y Vivienda
  • Revista Agua y Saneamiento
  • Empresas y Productos
  • Revista Proyecta
  • Punto de vista
  • Tecnología
  • Periódico Construcción y Vivienda
  • Revista Agua y Saneamiento
  • Empresas y Productos
Sin resultados
Ver todos los resultados
Sin resultados
Ver todos los resultados

Contraloría alerta pago de S/ 1 millón en obras de pozos de agua inoperativos al sur de Lima

por Construccion y Vivienda
2 de diciembre de 2021
in Agua y Saneamiento
0

La Contraloría General identificó que el Programa Agua Segura para Lima y Callao (PASLC), del Ministerio de Vivienda, Construcción y Saneamiento, incurrió en gastos innecesarios por aproximadamente S/ 1.1 millón en la ejecución de un proyecto de agua y alcantarillado en los distritos de Chorrillos, San Juan de Miraflores y Surco, debido a que aprobó y pagó las valorizaciones de la ejecución de líneas de impulsión (tramo de tubería que conduce el agua) para pozos inoperativos que no permiten el abastecimiento del recurso hídrico. El proyecto asciende a S/ 433.2 millones de inversión total.



El Informe de Control Concurrente N° 20353-2021-CG/MPROY-SCC, que comprende el período del 7 al 30 de setiembre de 2021, concluye que en el proyecto “Sectorización del Sistema de Agua Potable y Alcantarillado de la parte alta de Chorrillos matriz Próceres – Chorrillos”, el PASLC aprobó la construcción de las líneas de impulsión LIA1 y LIA6, correspondiente a los pozos P-387 y P-718, respectivamente, pese a que dichos pozos se encontraban inoperativos desde antes del inicio de la ejecución de la obra, situación que era de conocimiento de la entidad, el contratista y la supervisión.

La comisión de control evidenció que 11 valorizaciones emitidas desde julio de 2020 hasta agosto de 2021, que ascienden a más de S/ 1 millón, fueron pagadas al contratista por las líneas de impulsión del pozo P-387, que fue retirado del sistema de producción de agua debido a su mala calidad físico química, y del pozo P-718, que tiene mala calidad de agua por exceso de salinidad, dureza y sulfatos, de acuerdo a los resultados de un análisis físico químico.

Durante la visita de inspección a la obra, la comisión de control pudo constatar también atrasos durante la ejecución de las obras civiles en el reservorio elevado proyectado REP-05, la línea de impulsión CBD-219 a BR-124 y en los colectores de alcantarillado Santa Rosa, América Umamarca y Próceres, los que de acuerdo al Programa de Ejecución de Obra vigente, deberían estar ejecutadas al 100%.

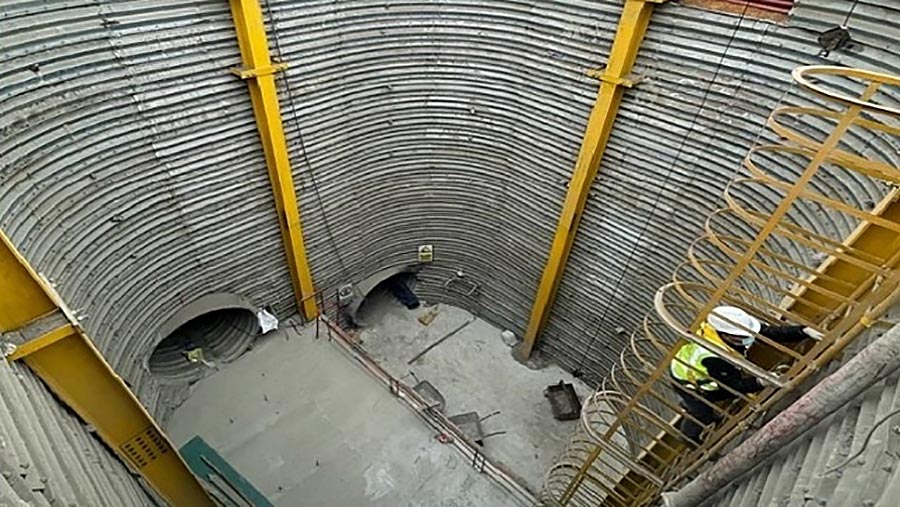

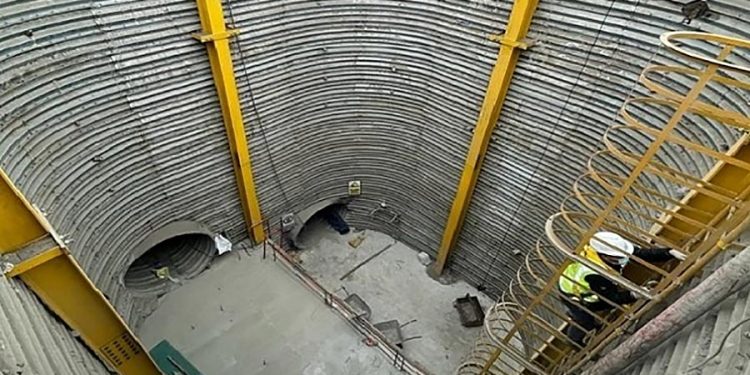

Asimismo, evidenció el atraso continuo (por varios meses) en la ejecución de obras civiles en diversos reservorios, pozo, cámaras de desagüe y túneles liner debido a la falta de atención oportuna a las observaciones realizadas durante el trámite de obtención de permisos municipales y por demoras en el suministro de accesorios en hierro dúctil.

Los atrasos identificados podrían generar la demora en la culminación de la obra, programada para el 19 de julio de 2022.

Tags: Contraloría General de la República

Noticias relacionadas

Convocan elaboración de expediente técnico para PTAR y emisario submarino del Esquema Integral Villas de Ancón

12 de febrero de 2026

MVCS aprueba guía técnica que orientará la calidad del agua potable en zonas rurales

12 de febrero de 2026

+ EMPRESAS Y PRODUCTOS

  • Krings
  • Megaflex Perú
  • Molecor
  • Peri Perú
  • Publicidad

Av. Horacio Urteaga 1474 Of. 303 - Jesús María-Lima-Perú
Tel: (511) 954.522.538 Whatsapp: +51 954.522.538
construccionyvivienda@gmail.com
  • Inicio
  • Suscríbete
  • Publicidad
  • Contacto

© 2025 Por: NeoMedia 360

Sin resultados
Ver todos los resultados
  • Periódico Construcción y Vivienda
  • Revista Agua y Saneamiento
  • Revista Proyecta
  • + Noticias
    • Infraestructura
    • Inmobiliaria
    • Ingeniería
    • Arquitectura
    • Tecnología
    • Punto de vista
  • Empresas y Productos
  • Publicidad
  • Contacto
  • Suscríbete

© 2025 Por: NeoMedia 360
