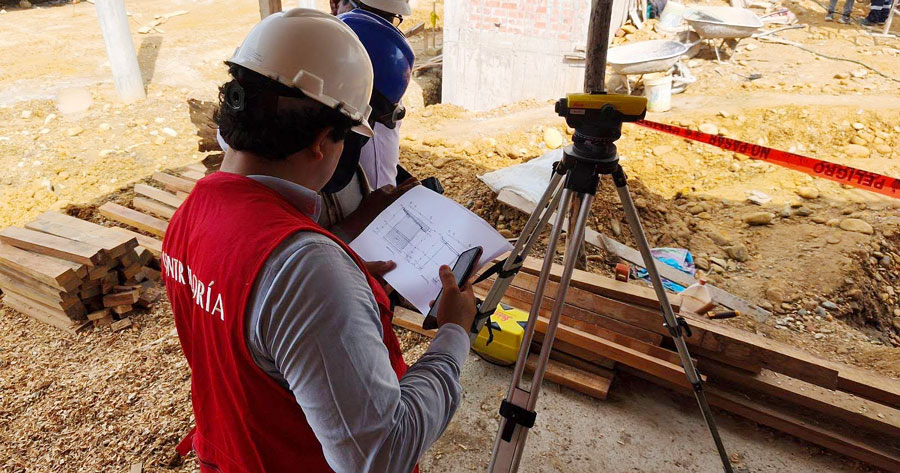

La Contraloría General de la República (CGR) advirtió atrasos en la ejecución de la obra de mejoramiento y ampliación de la Institución Educativa Básica Regular n.° 52143 Santa Inés, ubicada en Huepetuhe, provincia del Manu, región Madre de Dios, que demanda una inversión de S/ 31.8 millones y está a cargo del Gobierno Regional de Madre de Dios.
A junio de 2026, el proyecto registraba un avance físico acumulado de 22.16%, frente al 25.36% programado, una diferencia de 3.20 puntos porcentuales que ubica a la obra en condición de atrasada. Solo durante ese mes se alcanzó una ejecución de 1.04%, por debajo del 2.54% previsto.
De acuerdo con el Informe de Hito de Control n.° 015-2026-OCI/5346-SCC, correspondiente al periodo del 15 al 21 de julio, entre los factores que podrían generar mayores retrasos se encuentran las dificultades para garantizar el abastecimiento de cemento y disponer oportunamente de maquinaria pesada.
Desde marzo de 2026, los procedimientos de selección para adquirir cemento Portland Tipo IP fueron declarados desiertos o no culminaron con el perfeccionamiento del contrato debido a la pérdida de la buena pro por parte del postor adjudicado. Asimismo, el Gobierno Regional no logró concretar oportunamente la contratación del servicio de maquinaria pesada debido a la limitada capacidad de atención de los proveedores existentes en la zona.
Según la Contraloría, la falta de estos bienes y servicios afecta partidas comprendidas en la ruta crítica del cronograma vigente y aumenta el riesgo de nuevos retrasos, ampliaciones de plazo y la postergación de la culminación de la infraestructura educativa.
Durante la inspección también se verificó que no se construyeron cuatro gradas previstas en los accesos a las tribunas del polideportivo, incumpliendo lo establecido en el expediente técnico. Esta situación mantiene desniveles no contemplados en el diseño y podría afectar las condiciones de seguridad para estudiantes, docentes y otros usuarios.
La comisión de control constató además que la obra no cuenta con el Cuaderno de Obra Digital habilitado y vinculado mediante el sistema Infobras. El residente y el supervisor indicaron que utilizan únicamente un cuaderno físico, sin acreditar una autorización de la Contraloría para emplear excepcionalmente este mecanismo.
Asimismo, al momento de la inspección, la obra no contaba con licencia de edificación de la Municipalidad Distrital de Huepetuhe y tampoco se había efectuado el pago del derecho de trámite correspondiente.
Los resultados del control fueron comunicados al Gobierno Regional de Madre de Dios para que adopte las medidas correctivas frente a las situaciones identificadas y evite que estas afecten la calidad y los plazos de ejecución del proyecto.
